Successiv vinstavräkning - tillämpning och vanliga fallgropar

Successiv vinstavräkning är inte som man kan tro en förenklad metod för att ”ta vinsten i förskott”, utan en systematisk och regelstyrd modell för intäktsredovisning i långsiktiga projekt. För CFO:er och controllers är korrekt tillämpning avgörande – både för rättvisanderapportering och regelefterlevnad.

I detta inlägg reder vi ut hur successiv vinstavräkning fungerar i praktiken, vilka krav metoden ställer och hur Planacy kan hjälpa er med att implementera ett systemstöd.

Vad är successiv vinstavräkning?

Successiv vinstavräkning innebär att intäkter och kostnader redovisas i takt med projektets färdigställandegrad, snarare än vid slutleverans. Metoden tillämpas när:

  • Utfallet kan mätas på ett tillförlitligt sätt
  • Totala intäkter och kostnader kan uppskattas
  • Det är sannolikt att ekonomiska fördelar tillfaller företaget

Metoden återfinns i regelverket för K3 (BFNAR 2012:1) och säger bland annat:

Utdrag ur BFNAR 2012:1

Hur beräknas färdigställandegrad?

Den vanligaste metoden är cost-to-cost vilket enkelt uttryckt är Nedlagda kostnader / Totalt beräknade kostnader. Det är alltså kostnadsbasen, inte kontraktsvärdet, som avgör hur stor del av intäkten som ska redovisas.

Exempel 1: Byggprojekt

Förutsättningar

  • Kontraktsintäkt: 10 MSEK
  • Totalt beräknade kostnader: 8 MSEK
  • Förväntad total vinst: 2 MSEK
  • Nedlagda kostnader per balansdagen: 4 MSEK

Beräkning

  • Färdigställandegrad: 4 / 8 = 50 %
  • Redovisad intäkt: 10 × 50 % = 5 MSEK
  • Redovisade kostnader: 4 MSEK
  • Periodresultat: 1 MSEK

Resultatet speglar projektets ekonomiska progression, inte fakturering eller kassaflöde.

Exempel 2: IT-projekt

Förutsättningar

  • Kontraktsvärde: 5 MSEK
  • Totala projektkostnader: 4 MSEK
  • Nedlagda kostnader efter 6 månader: 2 MSEK

Beräkning

  • Färdigställandegrad: 2 / 4 = 50 %
  • Redovisad intäkt: 2,5 MSEK
  • Redovisade kostnader: 2 MSEK
  • Periodresultat: 0,5 MSEK

Risker vid successiv vinstavräkning

Trots metodens fördelar finns tydliga riskområden:

  • Felaktiga kostnadsprognoser → över-/undervärderad intäkt
  • Bristande projektuppföljning
  • Otillräcklig dokumentation av bedömningar
  • Bristande intern kontroll mellan projektledning och ekonomi
  • Risk för resultatsvängningar vid prognosjusteringar

För controllers innebär detta ett stort ansvar i att säkerställa kontinuerlig revidering av kalkyler

Så underlättar Planacy

För att undvika dessa fallgropar kan ett system som Planacy göra stor skillnad. I Planacy kan vi:

1. Följa upp ett projekts kostnader genom att de projektansvariga regelbundet ansvarar för att uppdatera sin projektprognos. Genom att decentralisera projektprognosen till ansvarig ges möjlighet till noggrannare och mer frekvent uppdatering av projektets genomförande.

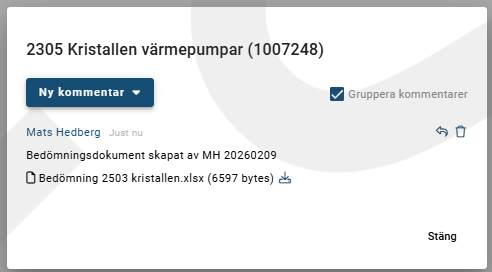

2. Bifoga bedömningsdokument per projekt så att alla berörda parter vet var dokumentation finns och att det i samband med den även finns en uppdaterad projektprognos.

3. Bygga in attestflöden där det krävs ett godkännande av en ekonom för att ett projekt ska kunna påbörja nästa fas.

Vidare kan man via Planacy även fördela avräkningen på olika kostnadsställen och göra manuella korrigeringar på sin avräkning. Exempelvis om man vet att projektet kommer bli dyrare än beräknat och därför inte kan räkna hem så mycket vinst.



Sammanfattningsvis

Successiv vinstavräkning är en kraftfull men krävande metod. När den används korrekt ger den:

  • Rättvisande periodisering av intäkter och kostnader
  • Bättre styrinformation
  • Högre transparens i projektredovisningen

För CFO:er och controllers är detta inte bara en redovisningsfråga – utan en central del av bolagets finansiella styrning. Men metoden kräver robusta kostnadsprognoser, tät uppföljning, tydlig dokumentation och strikt regelefterlevnad. Med andra ord behöver man ett bra systemstöd. Med hjälp av Planacy kan vi på Business Vision hjälpa er bygga det stöd ni behöver!

Låter det intressant? Läs mer om Planacy här eller kontakta oss för att se hur vi kan hjälpa just er.

Vill du att din verksamhet ska bli mer datadriven?

Boka gärna in ett möte med oss där vi kan berätta mer om hur vi kan hjälpa just din verksamhet att bli mer datadriven. Vi erbjuder bland annat möten, demos, behovsanalyser och startpaket.

Kontakta oss
